ООО "СамРЭК-Тепло Жигулевск" информирует о старте планово-предупредительных работ на котельных города в 2026 году.
Напомним, что срок проведения ППР – 14 дней включительно, пуск ГВС производится на следующий день с 8-00.

|
|
| Чтобы помнили |

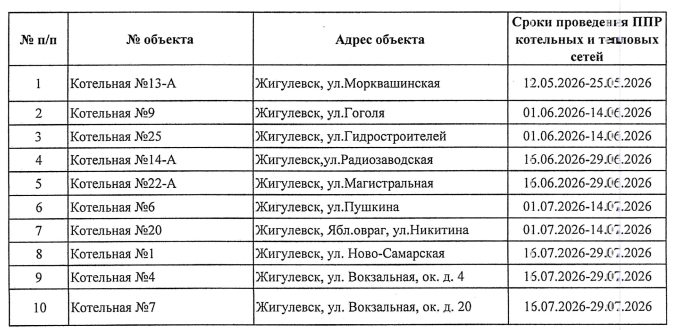

График остановки котельных
12.05.2026
ООО "СамРЭК-Тепло Жигулевск" информирует о старте планово-предупредительных работ на котельных города в 2026 году. Напомним, что срок проведения ППР – 14 дней включительно, пуск ГВС производится на следующий день с 8-00.
|
|
|
||
|
||
